Ответы на часто задаваемые вопросы

Материал из Kabex Group
Перейти к навигации Перейти к поиску
Нет полуфабриката. Что я могу сделать, для того, чтобы понять, произведен ли он?
Если произвели, почему я его не вижу на линии?

Серия заготовки, используемой в операции может быть не доступна к выбору по двум причинам.

Первая причина. Заготовка не была произведена на предыдущем переделе.

Вторая причина. Заготовка произведена в недостаточном количестве и произведённое количество уже использовано в других операциях.

Открываем раздел "Производство" - "Выполнение операций". Переходим на вкладку "Текущая занятость рабочих центров".

Справа вверху делаем отбор по партии, по которой имеется проблема в виде отсутствия заготовки.

В нашем примере отсутствует заготовка для операции КЭ4780.4.1.2.

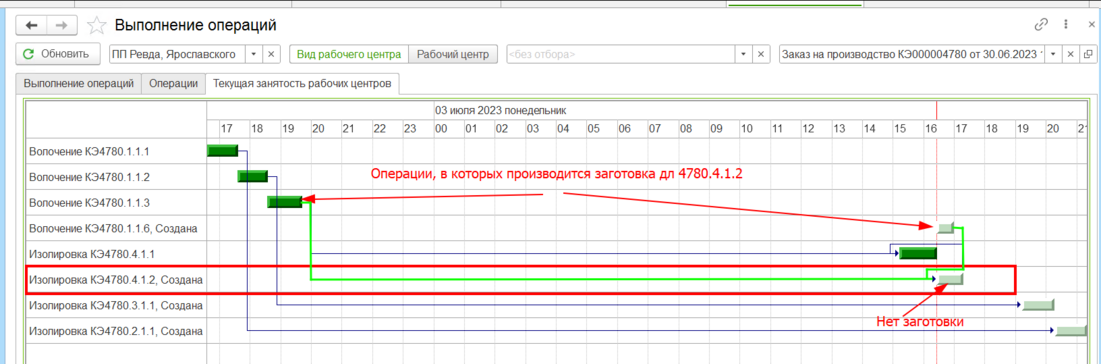

Текущая занятость рабочих центров

Стрелками отображается связь операций между переделами. Таким образом мы видим, что для этапа изолировки 4780.4.1.2 полуфабрикат должен быть произведён на операциях волочения 4780.1.1.3 и 4780.1.1.6, но операция волочения 4780.1.1.6 не выполнена.

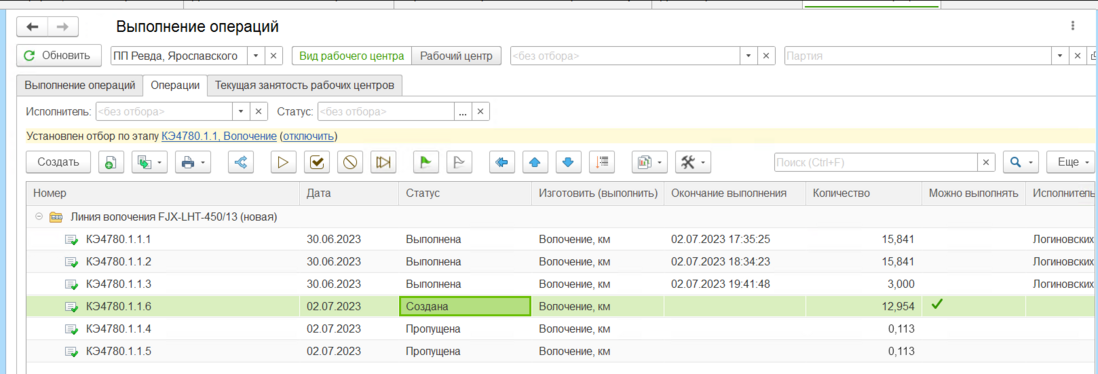

Если мы откроем эту операцию, два раза нажав на зелёный прямоугольник, то поймём, что недоволочили 12954 метра.

Так же на экране видно, что заготовка произведённая в операции 4780.1.1.3 - 3000 метров, была использована на изолировке 4780.4.1.1.Аналогичную информацию можно получить, если просмотреть операции волочения по этому заказу с помощью инструкции:

Просмотр цепочки производственных операций по заданной партии

Просмотр всех операций волочения в партии
Я выполнил операцию частично. Где увидеть остаток?

При отметке завершения операции программа просит указать произведённое количество.

Если количество отличается от планового, то программа спросит, будем ли мы производить остаток.

Кнопка "Да" уменьшает текущую операцию до введённого количества, остаток переносится в отдельную операцию и эта операция встаёт в очереди следующей после текущей.

Следовательно остаток мы увидим в следующей в очереди операции по этой линии.

Кнопка "Нет" уменьшает текущую операцию до введённого количества, остаток переносится в отдельную операцию со статусом "Пропущена". Пропущенная операция не будет отображаться на терминале.

Следовательно остаток на терминале мы больше не увидим.

Количество отличается от планового

Если же остаток был отменён по ошибке, то необходимо пометить на удаление операцию со статусом "Пропущена" по этому переделу.

Для того, чтоб найти такую операцию необходимо воспользоваться следующей инструкцией.

Просмотр цепочки производственных операций по заданной партии.

Как взять полуфабрикат из свободного остатка?

Информация об использовании полуфабрикатов со свободного остатка есть в инструкциях по каждому переделу.

Для этого необходимо при выборе серии используемого полуфабриката нажать кнопку "Добавить из свободных остатков".

При этом отобразится список серий подходящих полуфабрикатов на свободном остатке.

После чего необходимо указать серию используемой заготовки.

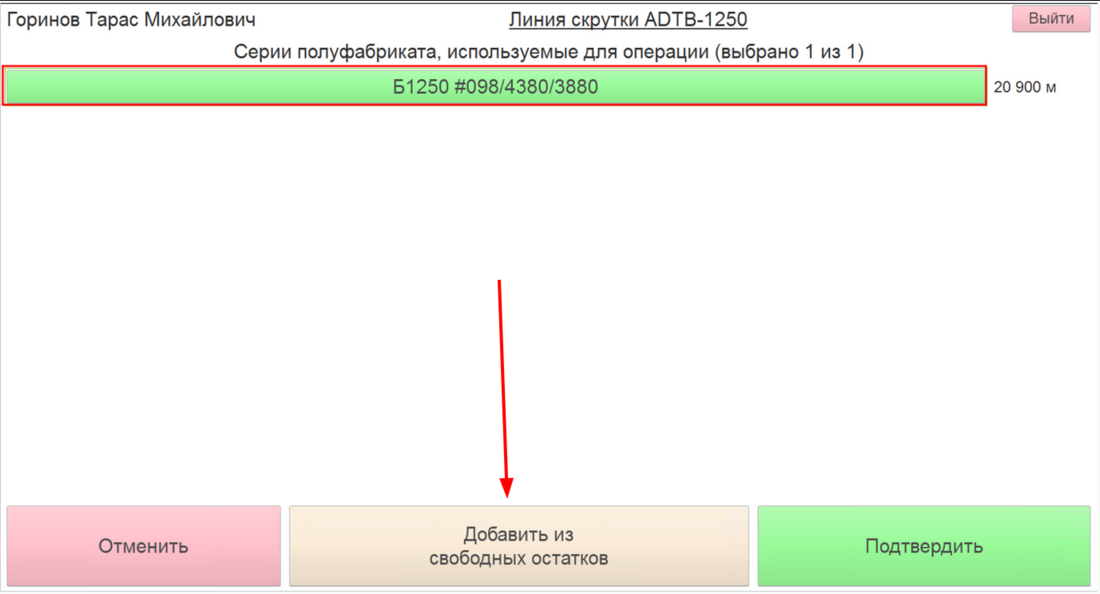

Добавить из свободных остатков
